大有淳安分部:亚运场馆配套设施用电——施工建设进入“倒计时”
发布时间:2022-03-13 18:19:25

通讯员 陈勇强

  3月12日,由淳安县电力实业有限公司承建——杭州亚运会淳安自行车比赛场馆配套设施用电,工程施工建设全面进入倒计时,在亚运配套网架10千伏输电线路亚运一线、亚运二线,19号铁塔组立和9至15号导线架设,亚运配套设施用电区域,山地车配电房二次电缆敷设、二次接线、保护调试......施工作业现场处处是一片繁忙的景象,一百余名施工作业人员放弃正常休息日,依然坚守在一线,从严把控各个细节,加速稳步推进,确保配套设施用电按期完成。

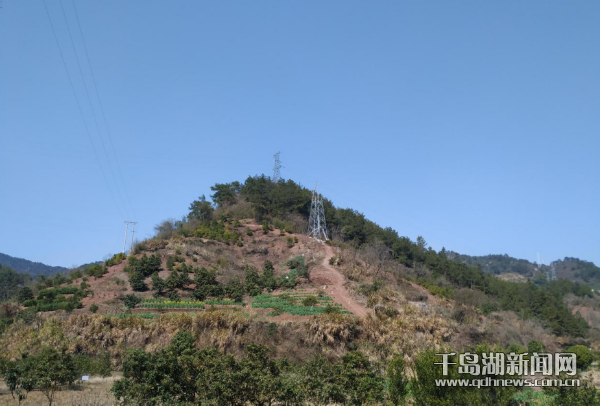

  亚运配套设施用电10千伏网架输电线路工程,电源侧为110千伏毛演变电站,采用双回路输电线路,10千伏出线二回,亚运一线、亚运二线,新建铁塔25基,输电线路8.8km。

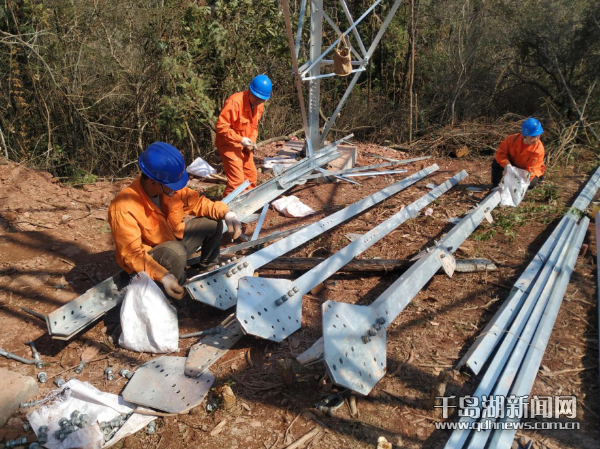

  在19号铁塔组立施工作业现场,施工项目部严格执行国家电网“i国网”安全风险管控要求,现场施工作业“三措一案”落实,施工作业人员线上风险管控,随着现场施工作业负责人一声令下,在机动绞磨机运转拉动操作下,铁塔主材缓缓升起,经过紧张忙碌地起吊工序后,铁塔组片稳稳拼接在塔基上,塔上施工作业人员像是空中的蜘蛛侠,配合默契,完成铁塔组立,该工程建设,组建五个施工班组,八十余名施工作业人员,参与此工程建设,有序推进。


  亚运配套设施10千伏配电配套区域用电,触及到地中海酒店、力克酒店、亚运公寓、亚运度假村等9个配套区域用电施工建设,现场施工安装变压器34台,总容量26080千伏安,高压柜122台、低压柜189台、直流屏7台。

  该工程10千伏配电电气设备,采用自动化装置,具备三遥——“遥测、遥信、遥控”功能,10千伏开关可直接由电力调度主站执行远方分合闸操作,一旦线路出现故障,自动化系统可在30秒内完成故障段定位,1分钟内完成故障段隔离和非故障段恢复供电工作,从而缩短了故障巡视、判断等过程中消耗的时间,减少停电的影响。

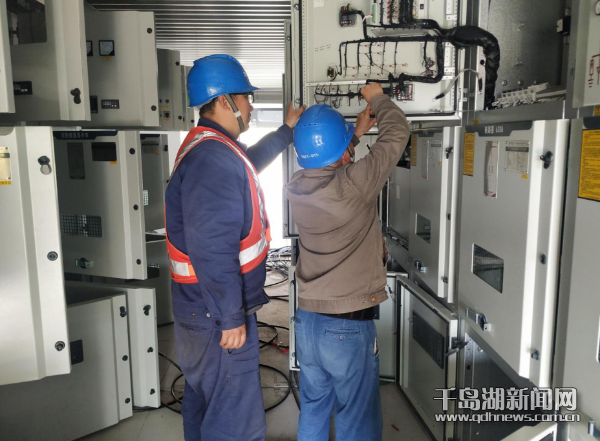

  在山地车配电房,二十余名施工作业人员对10千伏电气设备进行二次电缆敷设、二次接线、保护调试、自动化对点等施工作业,技术员仔细核对施工图纸,每一个节点、每一个序号,按图施工,确保二次回路接线、保护调试,三遥——“遥测、遥信、遥控”正确无误。


  据悉,该工程10千伏配套网架输电线路亚运一线、亚运二线,目前已完成铁塔组立24基,完成率96%,输电线路架设5.4km,完成率61.3%,配电配套区域用电,已投入运行10千伏开关站4座,配电房5座,投运率55.6%,后续将加快步伐,按照计划、时间、节点,在确保安全、质量、进度的前提下,稳步推进,本月下旬全面完成该配套设施用电施工建设,工程建设完成投入运行,助亚运配套设施保障用电。



千岛湖新闻网 责任编辑:姜智荣
